产线停机预警:从救火盲维到精准预判的工程落地经验

摘要:非计划停机是制造产线利润的最大黑洞之一,很多工厂花大价钱做的产线停机预警最终成了摆设。本文结合笔者十余年现场工程经验,从监测点选型、阈值设定到落地流程梳理,分享可直接复用的实操经验,避开常见的工程坑。

不是所有异常都配叫停机前兆

很多刚做预警的团队,上来就把所有传感器数据往模型里塞。我前年在东莞做汽配冲压线项目,甲方一开始要求我们把振动、电流、温度全做成预警阈值,结果开工第一周,每天七八十条报警,操作工嫌烦直接拔了报警线。你说扯不扯?

产线停机分两种,一种是突发型,比如机床主轴突然被铁屑卡断,这种预警难度极大,就算硬做出来误报率也能超过一半,没必要投入八成资源去啃。另一种是渐进型,90%的非计划停机都是这种——轴承磨损、皮带松弛、模具刃口崩缺,都是一点点劣化,最后攒到临界值爆发停机。预警的核心,从根上说就是抓这种渐进劣化的过程。

要注意,不同位置的监测点,优先级天差地别。按照ISO 14162对机械状态监测的分类,核心传动部件、工艺控制点是一级监测点,必须做预警;外围辅助结构比如冷却水管支架这种,坏了换也只要10分钟,犯不上花上千块装传感器凑数。

汽车冲压产线核心部件监测点布局图
汽车冲压产线核心部件监测点布局图

再说阈值设定,很多人喜欢直接抄设备手册上的极限值,那从根上就错了。手册上的极限值是零件坏了之后的故障报警值,不是你要的停机预警值。我们做过实测,冲压机主轴承的振动烈度极限是11.2mm/s,完全符合GB/T 6075.3的标准要求,我们最终把预警阈值设在5.5mm/s,刚好是极限值的一半,提前30天就能抓到明显的劣化趋势,刚好留出来备货、协调排产做预防性维护的窗口。说实话,这个数是我们跟着产线跑了一个月,试了三次调出来的,不是坐在办公室拍脑袋算出来的。

低成本落地的选型坑我替你踩过了

我见过太多项目,一上来就上边缘计算、大模型预测,一套下来几十万,最后用不起来烂在那里。产线停机预警,不是越贵越复杂就越好,适合你家产线现状的才对。

举个实打实的例子,苏南一家中型纺织厂,三年前花两百万上全套智能监测,几千块的振动传感器装了几百个,结果细纱车间飞花多到你不敢想,不到半年接线端子全被飞花堵死,一半传感器直接废了,预警准确率才六成出头。后来找我们改方案,我们改成只在车头车尾的核心罗拉轴承装温度传感器,几十块钱一个PT100,成本直接砍到原来的十分之一,辊轴承劣化一定会发热,温度信号比振动抗干扰多了,改完之后准确率直接升到90%多,维护量还少了八成。

选型怎么权衡?给你个我自己用了快十年的逻辑:先对号,劣化对应什么物理量就选什么传感器——磨损对应振动,发热对应温度,传动打滑对应转速偏差,别乱选。再算账,故障停机一小时损失十万,那花一万装一个传感器也值;要是停机一小时损失才一千,花五百装传感器都嫌贵,不值得。

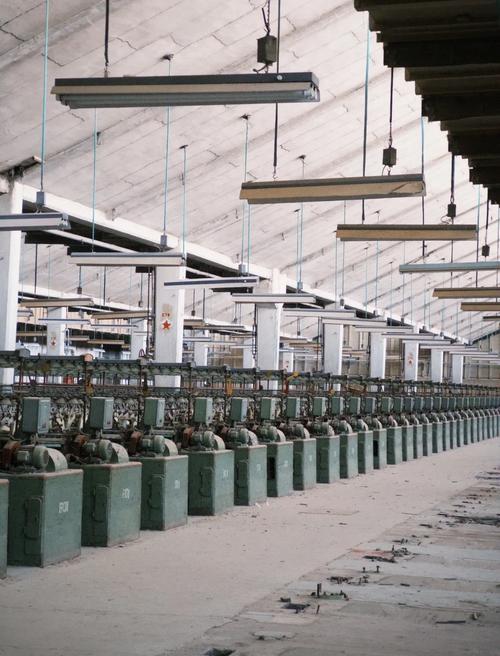

旧纺织产线细纱机温度传感器改造现场图
旧纺织产线细纱机温度传感器改造现场图

还有个绝大多数人都会踩的坑,忘了校准。传感器装上去半年不校准,漂移个一两度都算好的,你之前调的准准的预警阈值直接就废了,要么误报满天飞要么漏报出事。按照GB/T 18268的要求,工业测量传感器至少每半年校准一次,别嫌麻烦,我们早年有个项目就是漏了校准,三个月后误报涨了三倍,差点被甲方赶出去。说起来都是泪。

怎么把预警数据变成真的停机减少

怎么把预警数据变成真的停机减少
怎么把预警数据变成真的停机减少

很多团队做完预警,就把系统扔在那里,说你看我们有产线停机预警了,结果半年过去停机率一点没降。问题出在哪?预警不是终点,是给维护提供决策信息,你得和现有生产维护流程嵌到一起才行,放着不用就是一堆没用的数字。

还是东莞那个冲压项目,我们刚做完预警那会,出了预警维修班说现在排产满,挤不出来时间修,结果过了半个月真出事了,停了整线三天,老板骂了我们一顿也骂了维修主管。后来我们改了规则,把预警分成三级:提醒级就是刚到阈值,劣化速度很慢,只后台记录不推送,每周固定维护的时候一起查;预警级就是劣化速度超过每月0.2mm/s,要求两周内必须安排维护;紧急级就是振动超过8mm/s,24小时内必须停线检查。

之后我们把这套分级预警直接和甲方的MES系统打通,预警信息自动推给对应区域的维修调度,调度排周计划的时候直接把需要维护的工位排进去,利用交接班或者吃饭的40分钟间隙就能拆下来换轴承,根本不用停整线影响产能。做了六个月,那条线的非计划停机时间直接降了72%,甲方后来直接给我们介绍了三个同行业的新项目。

不过话说回来,很多工厂做数字化就是为了拿补贴,做出来的系统都是摆着看的,产线停机预警真要有用,就得往生产流程里嵌,不能做成摆在中控室的信息孤岛。你光有一堆监测数据,没人跟进处理,那就是占服务器空间,一点用都没有。


产线停机预警说穿了,不是什么高大上的黑科技,就是帮你把原来靠老师傅经验听声音、摸温度的活儿,变成可量化、可提前预判的工具。别追求炫技搞花活,把基础的监测点选对,阈值调准,和现有维护流程接上,就能出实实在在的效果。踩过这么多坑,我最大的体会就是:能提前三天把问题找出来安排维护,比花几百万做号称100%准确率的复杂模型有用多了。
