智能仓储落地踩坑实录:给中级机械工程师的选型与结构设计干货

上周刚在苏州的电商仓蹲了三天,盯着那台晃得像筛子的堆垛机骂了半小时——这是我做智能仓储机械设计第11年,见过的第17个为了省成本乱改导轨公差的烂摊子。

很多刚接触智能仓储的中级工程师,总觉得这套系统就是把货架、堆垛机、输送线拼到一起,对着设备手册抄参数就行。真到现场跑起来才发现,那些手册上写的理想参数,在真实的仓库环境里,根本经不住半点折腾。

别被厂商PPT骗了:货架系统的刚性冗余根本不是拍脑袋定的


很多人算货架载荷,就抱着GB/T 28574-2012《自动化立体仓库设计规范》套公式,把静载强度算完就觉得万事大吉。错得离谱。

堆垛机跑速120m/min、取货加速度0.5g的时候,高速移动带来的动载荷冲击,能让货架顶部的水平位移比静载状态大60%以上。去年给苏州某3C客户做的立体仓,一开始按规范留了8mm的水平位移冗余,结果上线实测下来,货架顶部的水平位移直接冲到12mm,WCS系统触发了避障阈值,每天卡壳30多次,现场运维的小伙子接投诉电话接到嗓子哑。

后来我们连夜改方案:把原来80*60*2的立柱截面换成100*80*3的规格,斜撑的安装间距从1200mm缩到800mm,再把货架和地面连接的锚栓从原来的普通膨胀螺栓换成化学锚栓,最后复测的时候,货架顶部的水平位移稳定在5.2mm,终于把卡壳的问题解决了。

说出来都好笑。之前有个合作过的集成商,为了降本12万,把货架连接螺栓从8.8级M16换成4.8级M14,结果梅雨季地面不均匀沉降了3mm,整个货架歪了快10mm,堆垛机的货叉伸进去直接刮到横梁,一次维修换了12根横梁、3个货叉,花了12.7万。

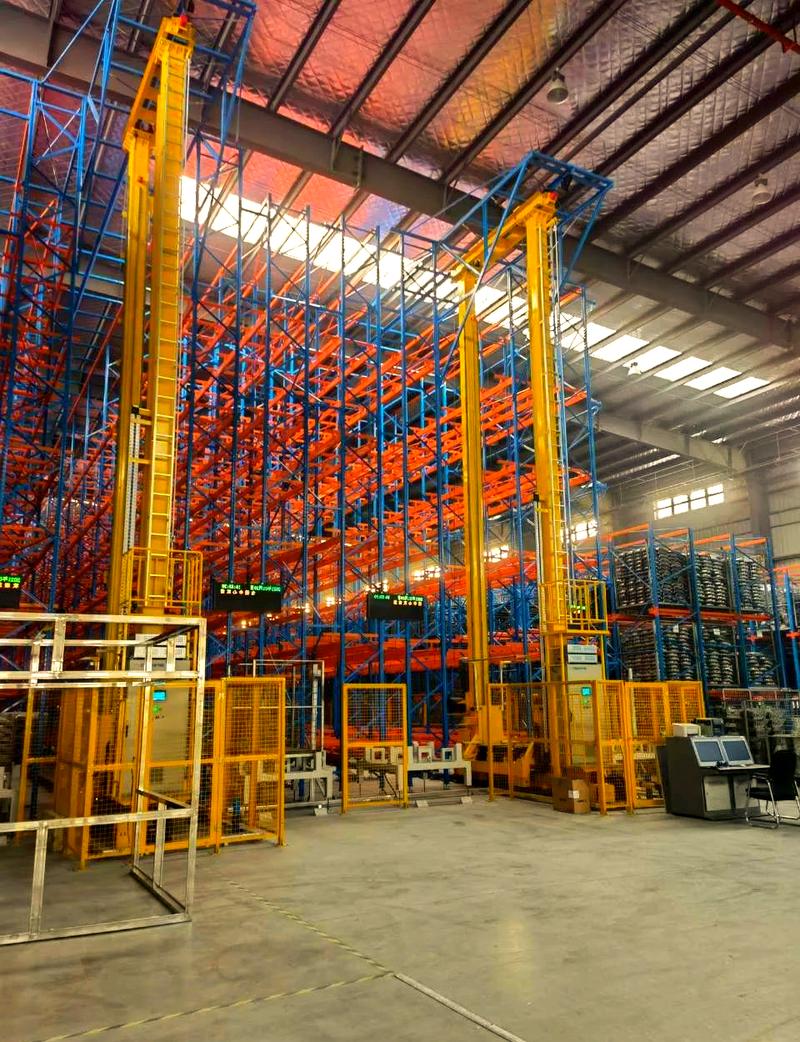

智能仓储货架堆垛机运行水平位移测试现场
智能仓储货架堆垛机运行水平位移测试现场


做机械设计的都知道,刚性冗余留多了浪费成本,留少了要出大问题。我们现在给客户做方案的时候,都会在规范要求的基础上,额外加30%的动载荷冗余,毕竟谁也不想项目上线三个月就被客户追着要维修方案。

货叉选型的隐形坑:别光看额定载荷,要算偏载下的疲劳寿命


选货叉的时候,90%的工程师会直接对着厂家的参数表挑:额定载荷够不够,能不能适应仓库的环境温度,价格合不合适。很少有人会问一句,这个额定载荷是在什么偏载条件下测出来的。

实话实说,厂家给的货叉参数,全是实验室里理想对称载荷下测的。真到了现场,电商仓的回收木托盘歪歪扭扭,冷链仓的托盘结霜打滑,医药仓的拆零货物摆放不居中,货叉的实际受力根本不是对称的。

去年做的浙江某生鲜冷链仓,我们一开始选了额定载荷1200kg的常规伸缩货叉,按-25℃的环境温度算完强度,觉得完全够用。结果运行了3个月,现场反馈货叉的悬臂轴出现了疲劳裂纹。拆下来一测,实际运行时货物的重心偏移最高到了198mm,轴表面的实际应力比设计值高了42%,按疲劳强度算下来,原来的设计寿命直接从10年掉到14个月。

后来换的方案:选带自动对中导向的货叉结构,悬臂轴的材料从45号钢换成40Cr调质,表面做0.03mm的硬铬镀层,把允许的偏载范围从100mm提到200mm,上线之后跑了8个月,再没出现过裂纹问题。

智能仓储冷链仓伸缩货叉偏载疲劳裂纹实拍
智能仓储冷链仓伸缩货叉偏载疲劳裂纹实拍


对吧?很多时候不是设备质量差,是我们做设计的时候,把现场的工况想得太理想了。

输送线的节拍匹配:别为了追快把缓冲段的长度算错了


算输送线节拍的时候,最容易犯的错,就是拿所有设备的最快处理速度去算线性匹配,完全不考虑上下游设备的随机堵料、停机波动。

之前做的江苏某医药仓,拆零拣选线的设计节拍是120箱/小时,一开始算输送线长度的时候,拣选工位后面的缓冲段只留了3米,输送线速度设到24m/min。结果上线才发现,拣选工位遇到处方审核异常的时候,经常要停个10秒8秒的,后面的输送线直接堵死,前面的提升机也被迫停机,整个系统的实际运行节拍比设计值低了35%。

我们后来在现场蹲了两天,记录了拣选工位的最长停机时间——15秒。按这个时间算,缓冲段最小长度的经验公式是L = v * t_max * 1.2,v是输送线的运行速度,t_max是上下游设备的最长停机间隔,1.2是我们摸了十几个项目攒出来的冗余系数。算下来需要的缓冲段长度是0.4m/s *15s *1.2 =7.2米,刚好能存6个标准周转箱。改完之后,系统的稳定运行节拍能到112箱/小时,基本追平了设计值。

说个丢人的事。之前跟着我做项目的一个刚毕业的小伙子,算缓冲段的时候直接拿设备的平均停机时间5秒来算,只留了1.5米的长度,上线第一天就堵得严严实实,被现场的运维师傅追着骂了两层楼。现在每次算输送线,他第一个反应就是要测最长停机时间,再也不敢拿平均数据凑数了。

智能仓储拆零拣选线缓冲段堵料现场实拍
智能仓储拆零拣选线缓冲段堵料现场实拍


上次去客户现场,还看到有人为了上所谓的“黑灯仓库”,把货架通道的安全光幕全拆了,就为了省那几万块钱。结果有个搬运工不小心走进通道,堆垛机直接把人撞出去两米。人没大事,但是项目整整停了3个月整改。

做智能仓储这么多年,我从来不信什么“一步到位的完美方案”。所有的设计参数,最后都要落到现场那堆歪歪扭扭的托盘、忽快忽慢的人流、梅雨季会沉降的地面上。多去现场蹲几天,多跟运维的师傅聊两句,比翻十本厚厚的设计手册都有用。
