上周整理毕设指导材料,翻到三个月前学生卡了三周的那个生产线改造方案,纸边上全是我画的红圈。
学生最容易踩的坑:把联动做成了拼接
刚接触生产排程的学生,十个有九个会犯同一个错。
把每个工段拆开算节拍,算交付,拼在一起就是一张排程表。
没人想过,异常是会跑的。
上个月做定制农机生产线改造的那个学生,最初给的方案里,冲压、焊接、涂装三个工段的节拍都是卡着设备满负荷算的,每个工段的交付差都控制在两小时以内,看起来完美。他自己还挺得意,说算出来利用率能到92%。
我给他提了一个问题:冲压工段改一个支架孔位,晚出12小时货,后面会怎么样?
他说,焊接工位等12小时就是了,后面补回来。
真的吗?
焊接工位的工装是提前调好了的,那个工位只做这个机型的支架,空出来的12小时,你插别的机型进去,又要花四个小时换工装,做完原来的活再换回来,又是四个小时。相当于平白多浪费八个小时,后面的涂装排程本来卡着当天晚上进炉,直接拖到第二天,下游总装的工位本来排了两天的活,直接空出半个班。
这就是没有联动的结果。每个环节都对,加起来全错。
机械定制生产线分段排程错误示范表
我刚进工厂做工艺员的时候,也犯过一模一样的错。被车间主任指着鼻子骂了一下午,那张错的排程表我夹在笔记本里留了三年,就是怕忘了这个疼。现在教学生,还是会有大把人掉进去,不是不用心,是教材上从来没把这个联动的疼写出来。全是理想状态下的稳态生产,全是固定节拍,哪有那么多理想。
改了两次的教学调整:把联动拆成看得见的连锁反应
原来上课讲生产计划排程联动,我也是照着课本讲逻辑,讲专业排程系统的功能,讲完提问,没人吭声。大家都觉得,这不就是个软件的事吗?输入参数出结果,我学会点按钮就行了。
这哪行。
后来第一次改,把理论课砍掉一半,带学生在教室摆扑克牌。每个学生管一个工段,扑克牌就是工件,每张牌上写好加工时间,还有可能出现的异常概率。我抽一张牌,给它加两个小时的延迟,让大家顺着往下推自己的开工时间。
推到最后一个学生的时候,整个教室都安静了。原来只是第一张牌晚两个小时,最后总交付拖了整整八个小时。
没人说话,但大家都懂了。

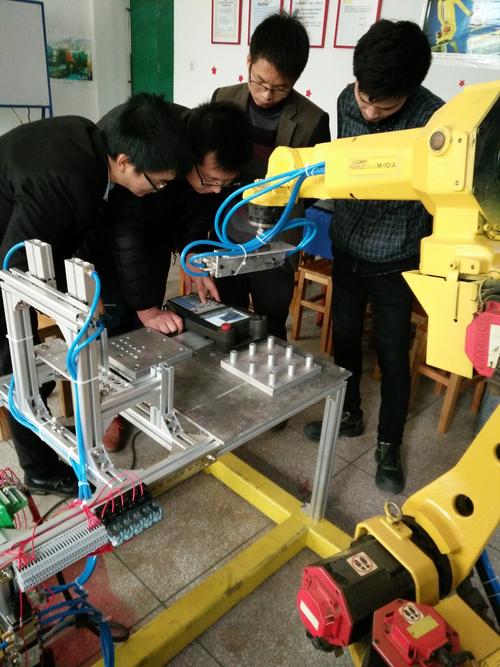

机械生产排程联动课堂扑克牌模拟现场
说实话,我原来还觉得这个方法太野,不像正经教研。结果试下来,比放三个PPT演示管用一万倍。
后来又改了一次,把核心点给学生拎出来:生产计划排程联动,核心是波动传导,不是信息共享。很多学生上来就做个在线共享表格,说各个工段都能实时看进度,这就是联动了。扯呢。这只是信息同步,你前面变了,后面该怎么调,调了之后会影响谁,要不要插单,要不要挪工,这些自动算出来,才叫联动。
原来我们总说,学生学的都是死知识,不会用。其实是我们没把死知识背后的活逻辑给他们摆出来。你把波动放在他眼前,让他自己算一遍拖期,比讲一百遍联动的定义都管用。
给一线教学留的小经验:不用贵的系统也能练
给一线教学留的小经验:不用贵的系统也能练
很多学校没有采购商用的专业排程系统,就算有,都是封装好的,学生只能点按钮,看不到背后的逻辑,练了也白练。
我试过,用普通Excel就能做基础的联动练手。核心就是给每个工序加上前置依赖约束,用迭代计算把本工序的开工时间和前工序的完工时间绑死,前面一变,后面全跟着变。不用写复杂代码,学生花半个小时就能搭出一个简单的多工序联动排程。
改一个前置时间,刷新一下,看整个链条怎么动,哪里会堵,哪里有空余能插活,一目了然。
不过话说回来,我们教机械设计的,为什么要教生产计划排程联动?很多人说,这是生产管理的事,关设计什么事。
不对。
现在做产线改造,做非标设备设计,你设计出来的设备,能不能融入现有生产,能不能真的提效率,全看你排程的时候有没有考虑联动。我见过太多方案,设备本身没问题,换上去之后整条线的产出反而降了,就是因为设计的时候只算了单台设备的节拍,没考虑整个线的波动联动,留的缓冲不对,要么堵死要么饿死。
上次那个毕设学生,改完联动排程之后,自己算出来原来的方案不用加新的焊接工位,只要把排程的联动逻辑改了,就能空出10%的产能,多接15%的订单,给企业省了十几万的扩线成本。他自己那天找我,眼睛都亮,说原来原来,学设计不是只画个设备就完了。
我当时就觉得,这三个月的坑没白卡。
现在翻备课笔记,还能看到当时改了又改的痕迹,有些地方画得乱七八糟,但是逻辑顺了。教机械设计,本来就不是教标准答案,是教你怎么在一堆乱七八糟的异常里,找到那个能落地的答案。生产计划排程联动这个点,说难不难,说容易也不容易,就是得自己踩过坑,才记得住。
